中冶华天承建钦州长城百万千瓦新能源示范基地项目220千伏送出线路全线贯通
来源:本站 作者:朱红刚 发布时间: 2023年01月13日
+ . -

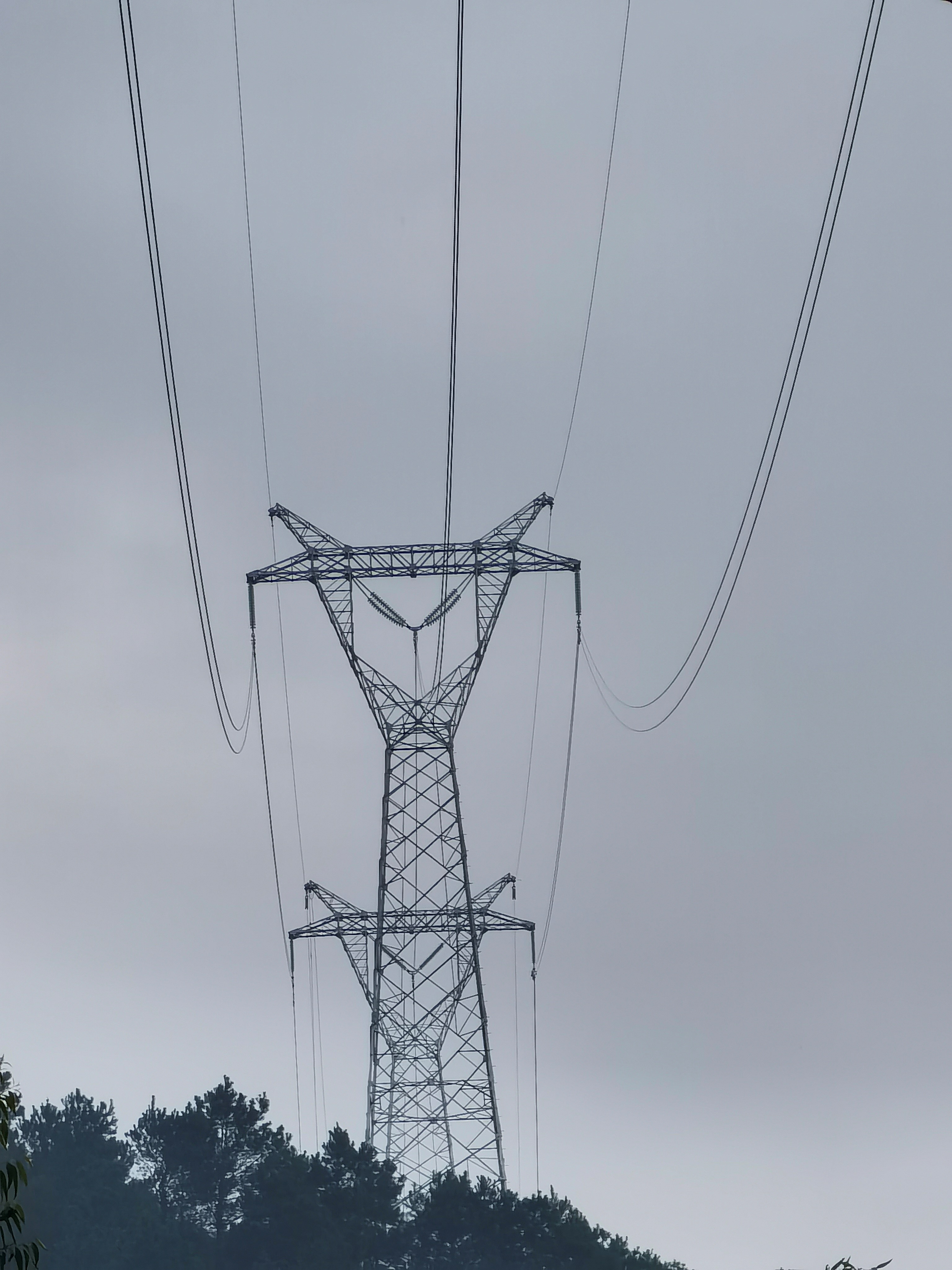

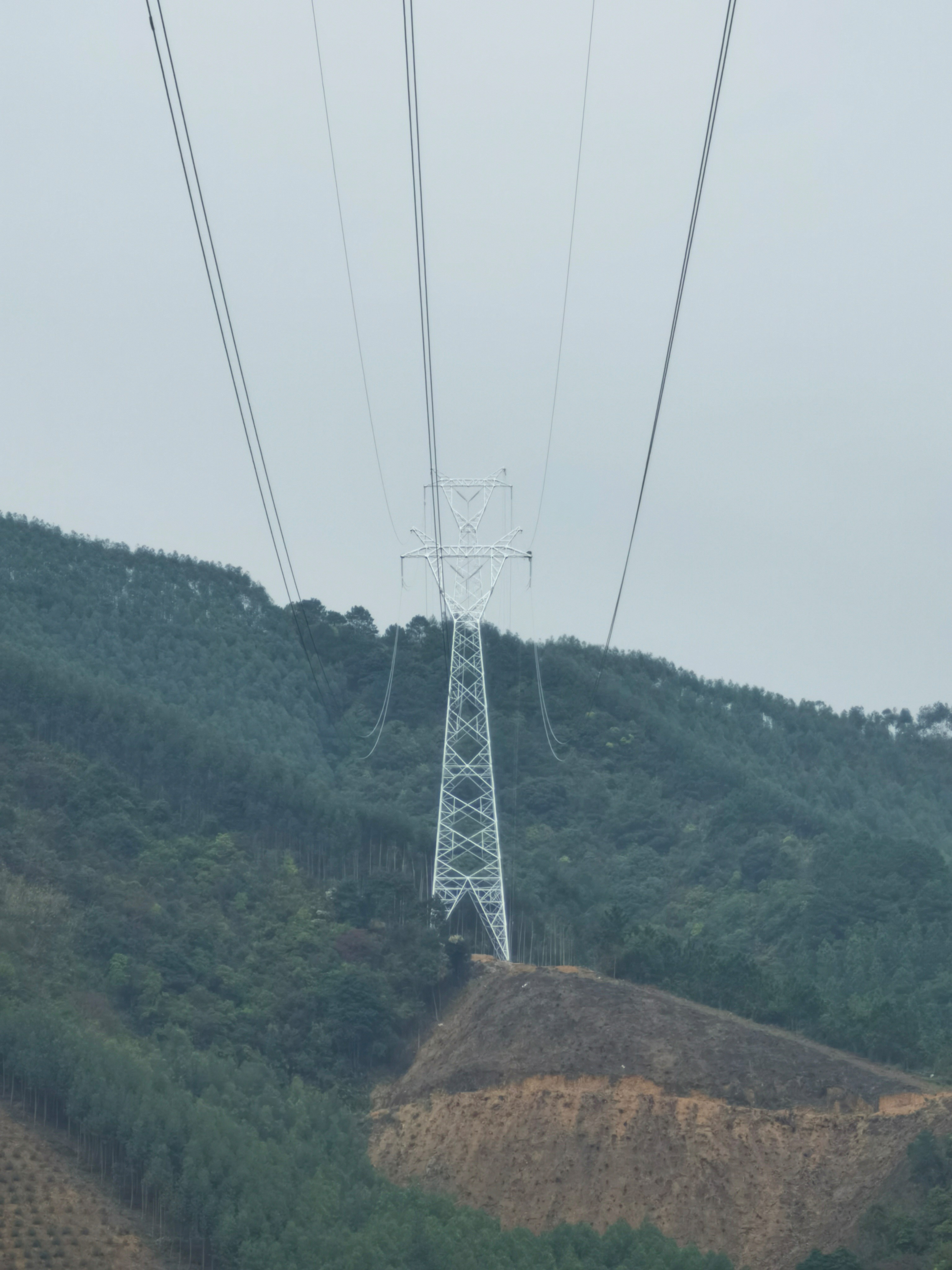

   1月10日,随着T1-T2导线架设工作的完成,历时82个日夜的艰苦奋战,中冶华天承建钦州长城百万千瓦新能源示范基地项目220千伏送出线路实现全线贯通,顺利完成项目重要里程碑节点,标志着该项目全面进入调试并网阶段。
  该项目位于广西钦州市钦北区板城镇内,站址距离钦州市区直线距离约40千米,220千伏升压站占地面积为18530.2平方米。主要建设内容为:综合楼1栋(4层),配置电装置楼1栋,一般废物及危废暂存间及主变压器、GIS、SVG、事故油池、站区给水排水和排油管网、室外消火栓和主变水喷淋系统等成套变电设施;输送线路从220千伏升压站输送至钦州市久隆变电站,总里程为42.85千米,其中新建铁塔共118基。京能钦州长城百万千瓦新能源示范基地建成后,能最大化地发挥当地荒山的经济效益,同时在建设、运营期间也可以为当地创造一定的就业机会。
