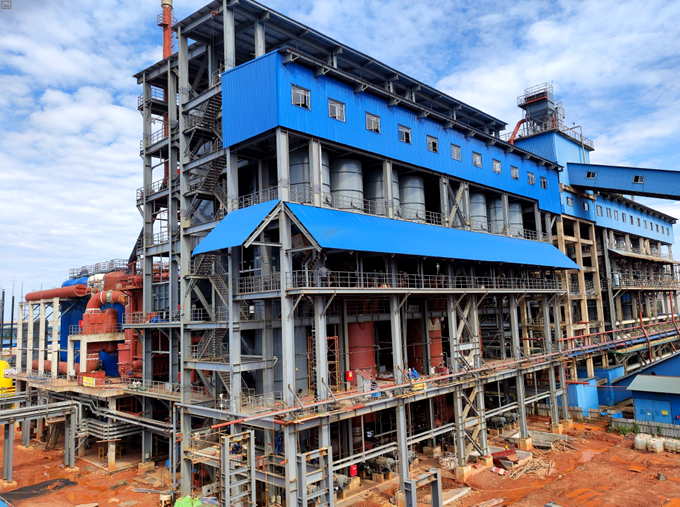

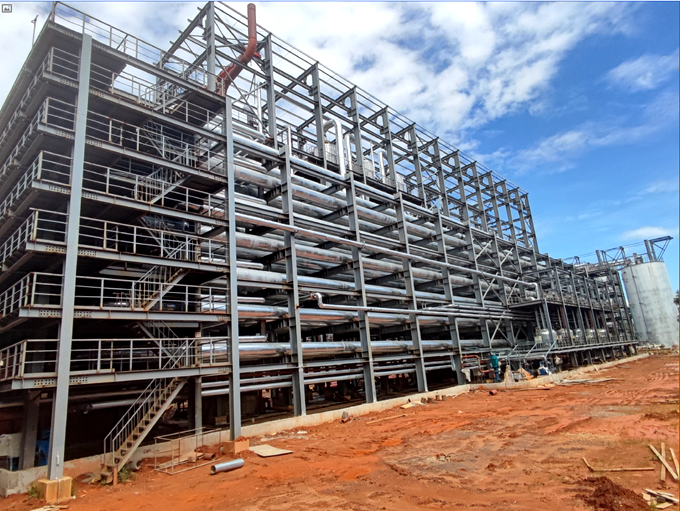

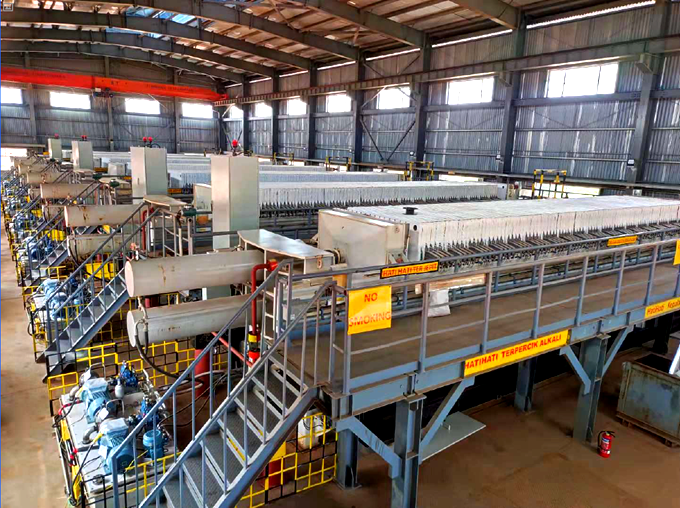

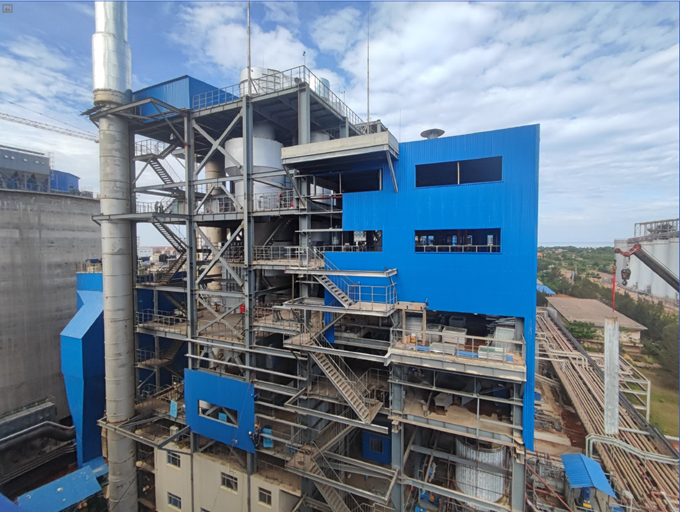

2013年,中冶华天国际咨询分公司监理的印尼首家(2000kt/a)氧化铝厂项目启动建设。该项目分前后两期各100万吨产能建设2000kt/a氧化铝厂,并同步建设电厂、码头、赤泥场、生活区等配套设施。其中,前100万吨工程于已于2016年5月9日投产,并取得良好的经济效益和社会效益。2019年6月15日,氧化铝厂再续新篇,拉开后了100万吨工程建设帷幕,中冶华天再挑重担,继续监理氧化铝各工艺车间及煤气站土建、安装与配套赤泥堆场等工程。然而,蔓延全球的新冠疫情给工程建设带来极大的挑战,监理团队战“疫”攻坚,齐心协力、保质保量完成任务,如今正和项目建设团队一道全力冲刺年底完工。
疫情蔓延,奏响防控“三步曲”
兵马未动粮草要先行,资源是执行力的保障。2020年初,当现场正翘首期盼国内发运物资时,新冠疫情暴发并快速蔓延。各地坚决落实“严防死守、封控阻击”,安装物资集港装运暂停。伴随“新冠”侵袭全球,印尼奏响疫情防控“三步曲”。
起初,“限制中方人员入境,期盼病毒快速消失”,这种“隔岸观火”徘徊至清明时节,现场土建人员相对充足,但安装人员节后入场却泡汤了。
接着,“印尼疫情始蔓延、中央地方齐封控”,印尼政府迅即取消国际航班,雅加达封控、西加省封控、甲方厂区封控……现场人员只出不进,施工人员急剧减少,施工节奏严重放缓,这样困局一直延续至金秋。
如今,“疫情防控与经济重启并行,步入新常态”,大规模社区封控隔离,分步复工复产,进入疫情防控新常态。工程现场亦闻风而动,允许招聘印尼工人进场,逐步放开中国人员往返,期盼的中方安装工终于进场,各项施工昂首蹒跚前行,向着里程碑目标迈进。
战“疫”坚守,冲刺交付倒计时
突如其来的疫情,带来意想不到的挑战。让施工变为“鸭行鹅步”节奏,华天监理逆风而上,战“疫”坚守又一年。
防疫生产必须两不误。面对严峻疫情肆虐,现场施工还在继续,监理不能被动应付,也不能坐等疫情结束,必须适应新常态,戴口罩、勤洗手、多通风、不聚集;同时,改变监理方法,缩小验收单元,增加检查频次,多用“微信”沟通,合理调整方案,如:预埋钢漏斗未到场改为预留,集中力量“围点打援”,有序推进工程向前。疫情防控期间,往返航班稀少,旅途坎坷漫长,入境政策变化无常,回国后很难按期返回。项目总监樊合义不畏疫情,高举党员先锋旗帜,用行动践行初心使命,带头不离境延续签证,两年未曾回国休假,团队成员也纷纷延期,齐心协力完成监理工作。
天道酬勤、绳锯木断,历经三年艰苦奋战,各工艺流程正陆续贯通调试,全力冲刺2021年底完工。疫情如同催化剂,升华了思想境界,提升了职业素养,印尼氧化铝监理团队,决心拉满弓、绷紧弦,再战“疫”百日,守护公司战旗在海外飘扬,实现各项监理目标,夺取收费、抗疫双胜利,为奋力推进华天绿色高质量发展拼搏奉献。
